从勘测到交付,5天打造全能厨房——南京绿厨厨房设备有限公司助力“新海天咖啡棋牌”厨房工程纪实

5-Day Full-Service Kitchen: From Survey to Completion | Lüchu Finishes New Haitian Café & Chess Kitchen Project

从勘测到交付,5天打造全能厨房——南京绿厨厨房设备有限公司助力“新海天咖啡棋牌”厨房工程纪实

在南京鼓楼区,一家经营面积达2000平方米、集棋牌、咖啡、简餐、西餐、烧烤、铁板烧于一体的复合型餐饮场所——“新海天咖啡棋牌”,正悄然完成一场后厨的革命性升级。其厨房面积虽仅有100平方米,却要满足300个餐位的出餐需求,菜系覆盖食堂常见的炒菜、蒸菜、冷菜、自助餐、油炸品、早餐早点、面食等,同时兼顾咖啡厅与棋牌室的简餐及特色烧烤、铁板烧。如此高密度、多品类的出餐任务,对厨房动线、设备布局、排烟新风及水电气点位设计提出了极为严苛的要求。而这一切,由南京绿厨厨房设备有限公司(以下简称“南京绿厨”)全程负责,从勘测、设计、生产到送货、安装、调试、培训,仅用5天施工周期便完成全部工程,并以100%合格率通过验收。本文将从专业角度,详细拆解这一厨房工程的设计逻辑、实施过程及服务保障,为同类项目提供可复用的实战经验。

一、项目背景与核心挑战

新海天咖啡棋牌位于南京鼓楼区,整体经营面积2000平方米,其中厨房仅占100平方米。按照常规餐饮厨房设计标准,一个服务300人同时就餐、出品多菜系的厨房,理想面积应在150-200平方米左右。100平方米意味着每一寸空间都必须精打细算,动线不能有任何浪费。此外,经营品类除传统中式快餐外,还包含西餐、烧烤、铁板烧,这些业态对排烟、排热、地面防水、电路负荷的要求各不相同,叠加在一起极易产生交叉污染、油烟倒灌、设备抢位等问题。

客户史总提出的功能间需求包括:更衣间、仓库、冷菜间、粗加工、洗碗间、打荷区、热厨区。七个功能区域需要在100平方米内合理排布,同时满足食品安全、消防、环保及燃气规范。更棘手的是,施工周期只有5天——从进场到设备全部安装调试完毕,不能影响餐厅整体开业计划。南京绿厨团队在勘测后认为,唯有采用“预制化生产+模块化安装”的策略,并辅以精准的前期设计,才能达成目标。

二、设计阶段:动线、功能间与设备布局的精密推演

1. 厨房动线设计:以“生进熟出”为铁律

南京绿厨的设计师首先绘制了厨房的操作动线图。基于“生熟分离、洁污分区”的HACCP原则,确定原料入口靠近粗加工间,粗加工后的净菜通过传递窗进入热厨区;冷菜间独立设置并配备二次更衣及独立空调,避免与热厨区交叉;洗碗间设在餐盘回收口与热厨区之间,回收的脏餐具经清洗消毒后,直接送入打荷区或仓库待用。热厨区出餐后通过传菜窗口进入自助餐线或送餐通道,人货分流,避免厨房内拥堵。

由于面积限制,设计师将更衣间设在厨房入口外侧,紧邻员工通道;仓库利用厨房内不规则角落设置货架,采用高位存储,减少地面占用。粗加工与洗碗间共用部分排水沟,但通过物理隔断分离,防止污水溅洒。最终动线呈现“L”型布局:粗加工→热厨→打荷→出餐为主线,洗碗间与冷菜间分布在两端,整体无交叉折返,实测厨师平均走动距离缩短约40%。

2. 功能间设计:麻雀虽小五脏俱全

更衣间:设置更衣柜、洗手池、消毒池,满足员工进入厨房前的卫生要求。

仓库:分干仓和冷藏冷冻区,配置2台四门高身雪柜和1台平台雪柜,米面粮油及调味品分区码放。

冷菜间:独立封闭,内设不锈钢操作台、紫外线消毒灯、专用刀具消毒柜、感应式洗手池,并配置独立空调维持室温≤25℃。

粗加工间:配有三槽水池、双层工作台、绞肉机、切片机,蔬菜与肉类分池清洗。

洗碗间:采用通道式洗碗机,配套集气罩、残渣台、碗碟柜,排水沟带隔渣篮。

打荷区:位于热厨与出餐口之间,配置双层台架、保温台、酱料车,方便厨师快速装盘。

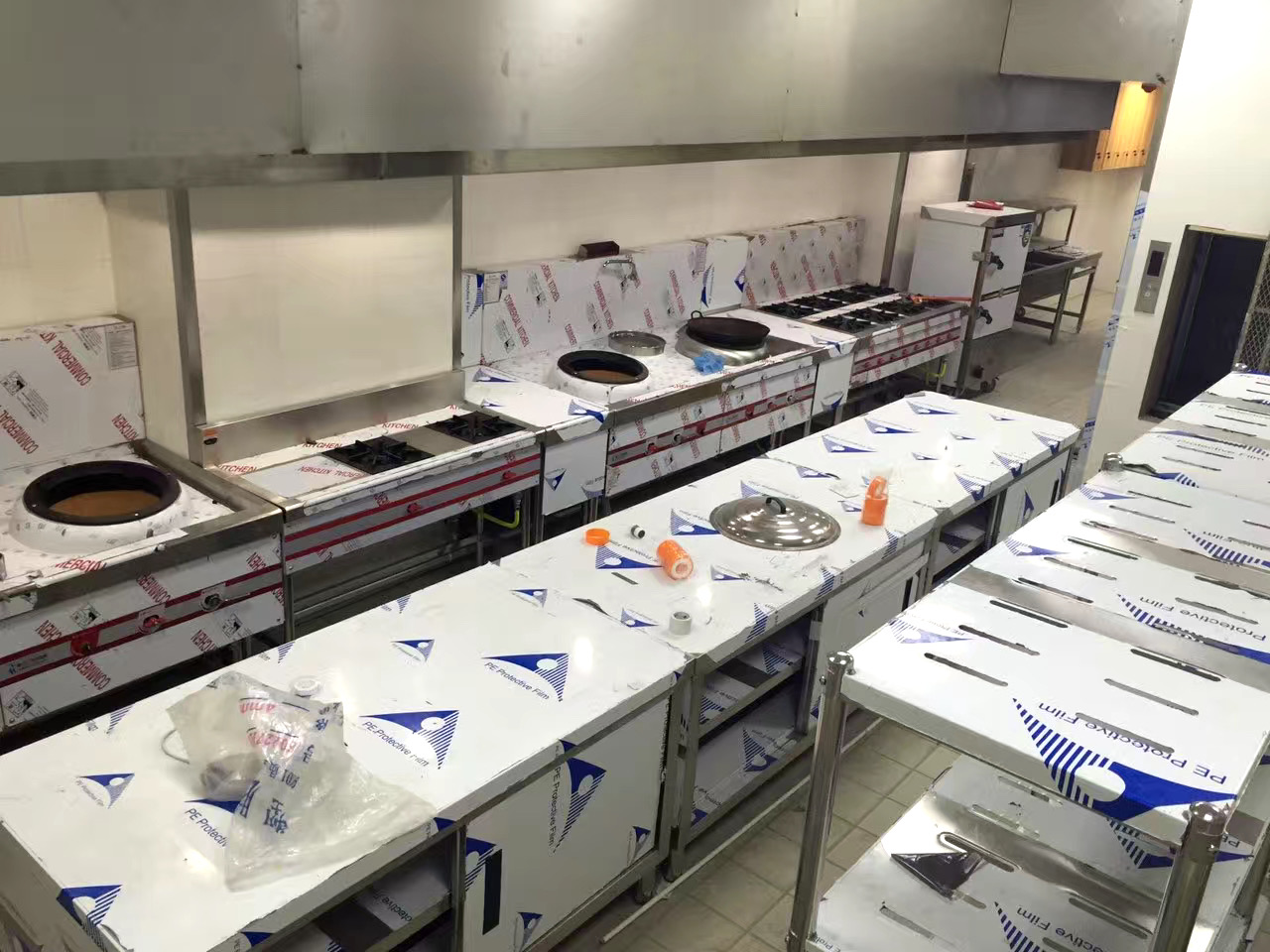

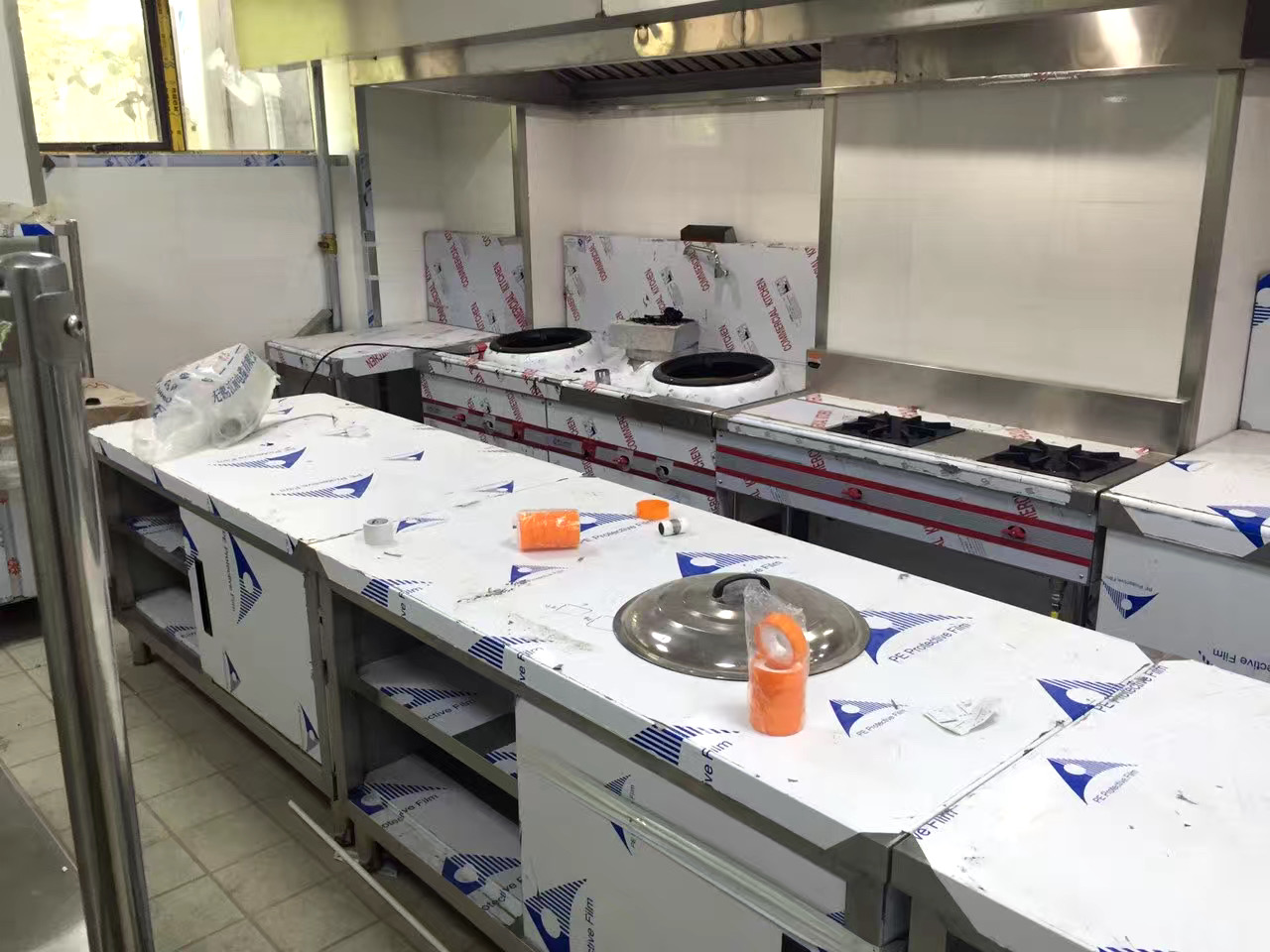

热厨区:核心区域,布置炒灶、大锅灶、蒸柜、炸炉、铁板烧炉、烧烤炉等,每个设备均按使用频率排列——炒灶居中,蒸柜紧邻水源,炸炉与烧烤炉靠外窗以便排烟。

3. 设备平面布局与点位设计

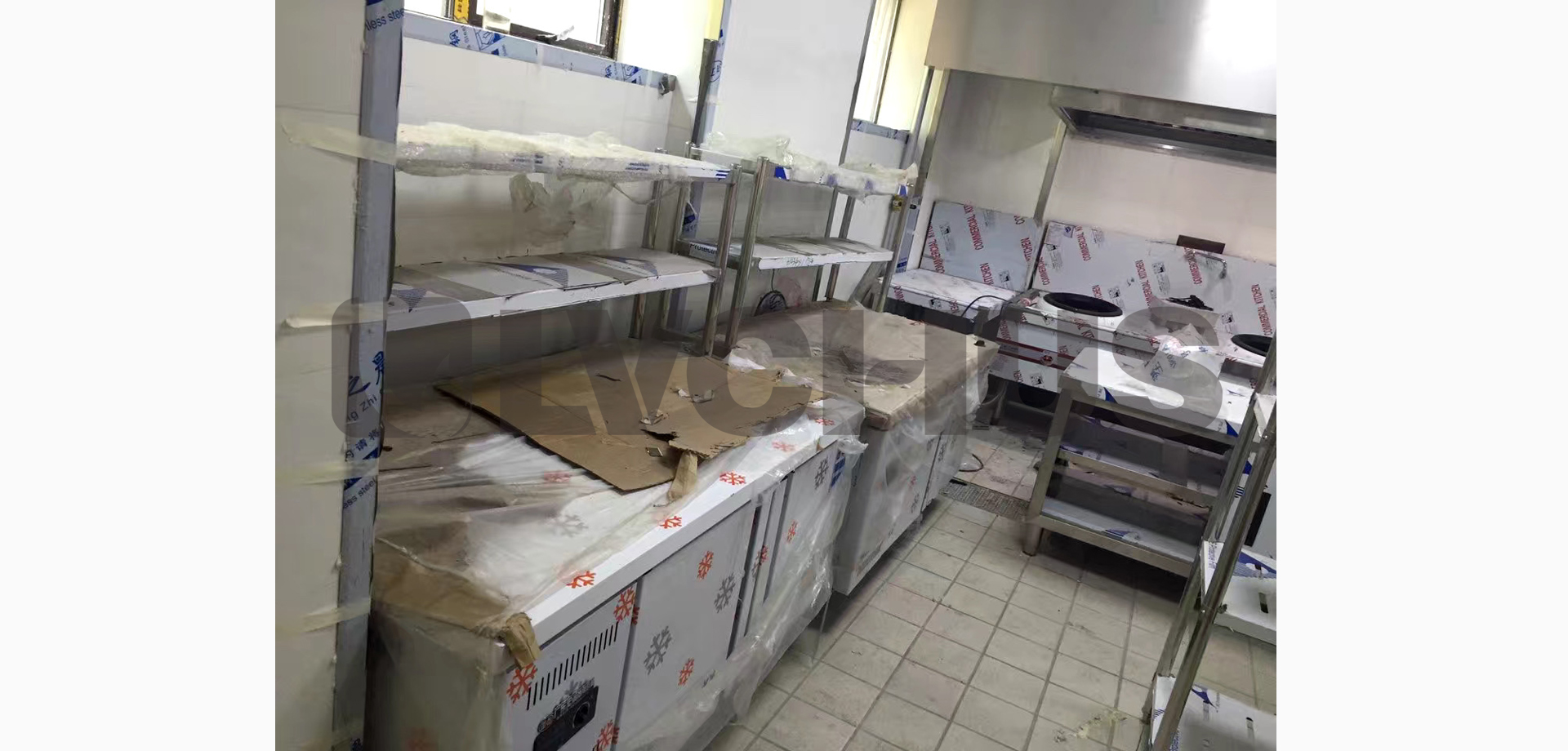

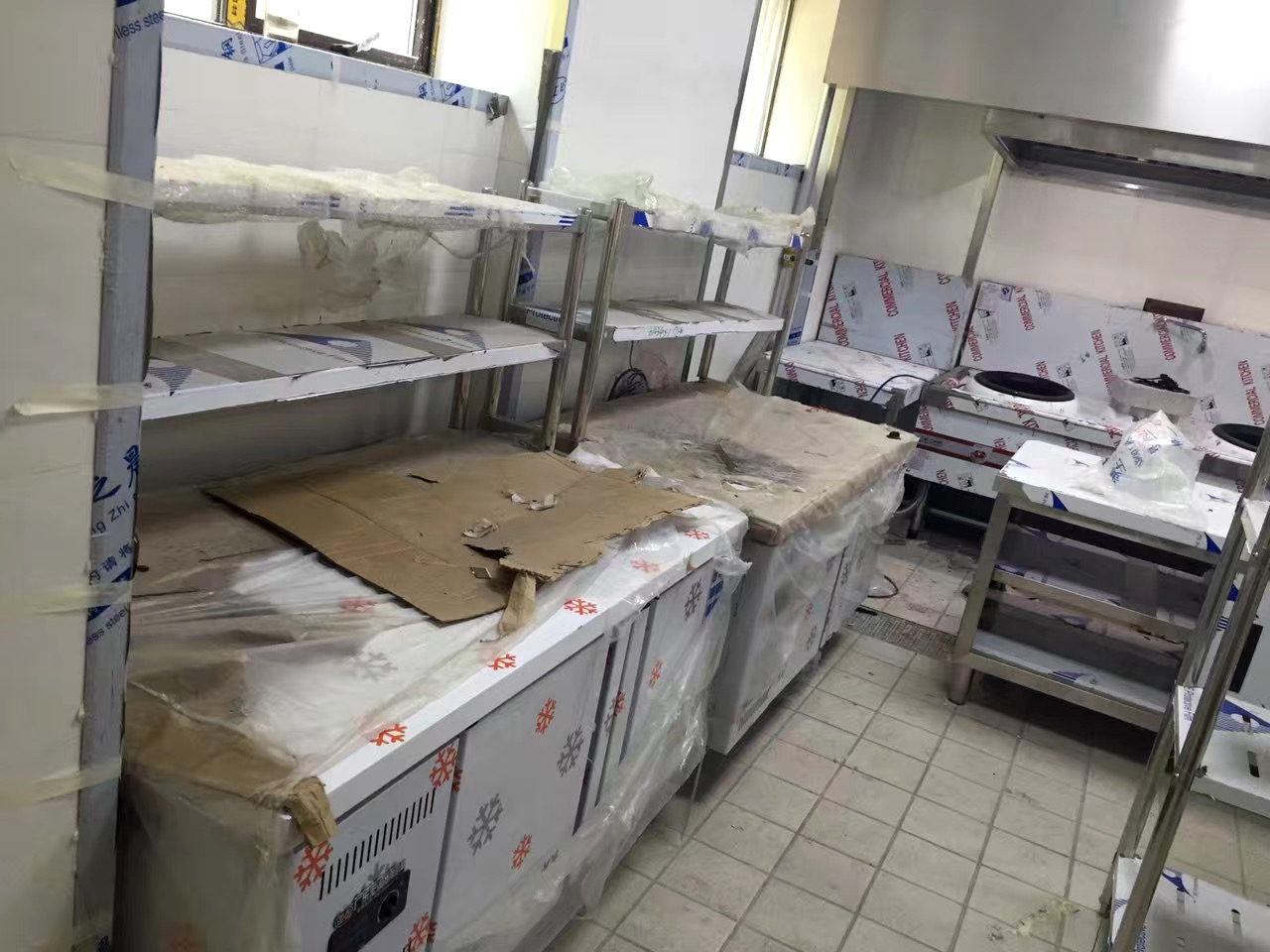

设备布置遵循“高频设备靠近操作者、低噪声设备靠墙、发热设备集中排烟”的原则。设计师利用CAD软件进行1:1模拟,确保每个设备之间留有至少80cm的操作通道,主通道宽度达到120cm。在100平方米内,最终布置了:双头炒灶2台、单头大锅灶1台、四头煲仔炉1台、三门蒸柜1台、电炸炉2台、铁板烧台1台、烧烤炉1台、四门高身雪柜3台、平台雪柜2台、制冰机1台、洗碗机1台、油烟净化一体机2组、新风机组1台等共计三十余件设备。

对应的水、电、燃气点位设计采用“一设备一点位”的精准匹配:

给水:每个水池、蒸柜、洗碗机、制冰机均预留DN15或DN20给水管,并安装角阀;热厨区灶具附近预留地面冲洗水龙头。

排水:所有排水点汇集到三条主排水沟,沟体采用不锈钢成品沟,坡度≥2%,最终接入隔油池。

强电:根据设备功率计算总负荷,厨房总用电负荷约120kW,三相五线制引入,分路控制。炒灶、蒸柜等380V设备单独布线,炸炉、照明、新风、排烟分设独立空气开关及漏电保护。

燃气:主燃气管道为DN50,接入后分支至炒灶、大锅灶、煲仔炉、铁板烧炉及烧烤炉,每个接口设手动切断阀及燃气泄漏报警探头。

排烟系统与新风系统是整个设计的重中之重。由于存在炒菜、油炸、烧烤、铁板烧四种高油烟产源,南京绿厨采用了“分区集烟+二级净化”方案:

排烟系统:热厨区上方设置不锈钢烟罩,分为三个独立集烟区——炒灶区、油炸区、烧烤/铁板区。每个区由独立风管汇总至主风管,配备两台11kW低噪音离心风机,末端加装高压静电油烟净化器,净化效率≥95%,满足南京市油烟排放标准。风管采用1.5mm镀锌钢板法兰连接,外覆保温棉,防止冷凝。

新风系统:为补充厨房排烟造成的负压,设计一台15kW新风机组,送风量≥排风量的80%。送风口布置在热厨区操作人员背部上方,采用可调百叶,夏季经冷媒盘管降温,冬季可辅助加热,改善厨师工作环境。新风管道与排烟管道分离走向,避免短路。

所有设计图纸经史总确认后,南京绿厨工厂立即启动预制化生产——烟罩、风管、工作台、货架、水池等不锈钢制品在工厂内下料、折弯、焊接、抛光,大幅缩短现场施工时间。

三、施工阶段:5天周期的高效战役

施工周期仅有5天,南京绿厨制定了小时级施工计划并派出现场项目经理1名、安装技师6名、电工2名、焊工1名。

第1天:进场放线,确认所有水、电、燃气预留接口位置。拆除原有老旧设备,清理现场。同时排烟、新风主管道开始现场组装吊装,利用夜间完成打孔和吊架固定。

第2天:排烟支管、新风支管安装到位;强电桥架及线管铺设;给排水管道及沟槽施工;燃气管道改动及试压。所有隐蔽工程当日验收。

第3天:厨房设备陆续到货。南京绿厨自有货车将设备从江宁工厂运至鼓楼现场,3名搬运工人负责卸货并通过楼梯(或货梯)搬运至二楼厨房,部分大件设备采用滑轮及手动叉车。所有设备上楼到位后,开始摆位找平。

第4天:接驳工作全面展开。水池类设备接驳水头,灶具类接驳燃气及强电,蒸煮设备接驳上下水及强电,排烟罩与风管法兰连接,新风风口与管道对接,油烟净化器通电调试。同时进行设备水平校准及固定。

第5天:系统联动调试。测试排烟系统各风口风速、油烟净化器运行电流、新风系统换气次数;逐台测试灶具点火、蒸柜升温、炸炉控温、铁板烧和烧烤炉热分布;检查水池排水是否通畅、洗碗机是否漏水、雪柜制冷温度。所有测试合格后,进行连续4小时满负荷模拟运行,无任何异常。下午由史总组织验收,100%合格。

施工期间,南京绿厨严格做到工完场清,每天结束前清扫垃圾、保管工具,未发生任何安全事故或扰民投诉。

四、设备培训与售后承诺

设备安装调试完毕,不代表项目终结。南京绿厨派出培训工程师,对厨房全体操作人员进行了为期两天的上岗培训:

安全操作:燃气阀门开关顺序、灭火毯位置、油烟净化器清洗周期、紧急断电操作。

设备使用:炒灶电子点火及火力调节、蒸柜定时及除垢、炸炉油温控制、洗碗机洗剂添加、烧烤炉炭火或电热模式切换。

日常维护:风机皮带检查、净化器电场清洗频率(建议每两周一次)、雪柜冷凝器除尘、排水沟隔渣篮清理。

故障预判:常见故障码解读、简单复位方法、报修流程。

培训采用“讲解+实操+考核”模式,直到每位厨师都能独立正确操作所有设备,史总签字确认。

售后承诺方面,南京绿厨提供了远高于行业标准的保障:

设备质保期内,同一故障维修超出3次仍未修好且影响使用,直接以旧换新。

7×24小时响应,南京市区内2小时到达现场,郊区4小时。

整机3年质保,电机、压缩机等核心部件同样覆盖;质保期后终身维修,仅收取配件成本费。

送货上门、上楼、安装调试全部免费,培训同样免费且不限次数,客户后续如有新员工,可随时预约再培训。

这些承诺全部写入合同附件,并由公司法人签字盖章,彻底打消了史总对售后服务的顾虑。

五、项目总结与价值体现

新海天咖啡棋牌厨房工程,是南京绿厨“勘测-设计-生产-送货-安装-调试-培训上岗”一体化服务模式的经典案例。在100平方米有限空间内,实现了七功能间齐全、日均满足300人以上用餐、多菜系并行的超高效后厨。5天施工周期刷新了同等规模厨房改造的速度记录,而100%验收合格率则证明了设计精准与施工质量的高度统一。

对于餐饮投资者而言,这个案例至少提供三点启示:

专业设计决定上限:动线不合理,面积再大也是浪费;反之,科学布局可让方寸之地发挥十倍效率。

预制化与模块化是短工期利器:现场切割焊接的时代已经过去,工厂预制+现场组装才是现代厨房工程的标准答案。

售后不是成本而是信任:敢承诺“三次维修不好换新”的企业,其产品质量必然经过严苛考验。

南京绿厨厨房设备有限公司,立足南京江宁区金谷北街117号,以电话13770302125和官网www.njlvchu.com为窗口,持续为长三角地区餐饮业主提供从设计到维保的全链条服务。无论是2000平米的综合体还是100平米的紧凑厨房,他们始终坚持:用工业级精度服务商用厨房,用5天的工期交付10年的安心。
